Ce sunt rosturile, unde se pun și cum evităm profilele inutile
Când vine vorba de rosturi la încălzirea în pardoseală, regula de aur este una singură: citim fișele tehnice ale producătorilor de șape, NU broșurile de marketing ale producătorilor de țevi!

structural, marginal, de contractare, de dilatare
(decupat din fișă tehnică Baumit)
Util: Grosime șapă încălzire în pardoseală
Ce este, de fapt, un rost?

Rostul este un simplu spațiu îngust (un șănțuleț) lăsat pentru a permite mișcarea șapei sub acțiunea variațiilor de temperatură sau a uscării. Spațiul poate fi lăsat gol sau umplut cu un material elastic.
Atenție: Banda perimetrală și profilele vândute de brandurile de instalații nu sunt rosturi. Ele sunt doar elementele cu care creăm acel gol. Putem face un rost perfect funcțional și cu o banală tăietură de mistrie.

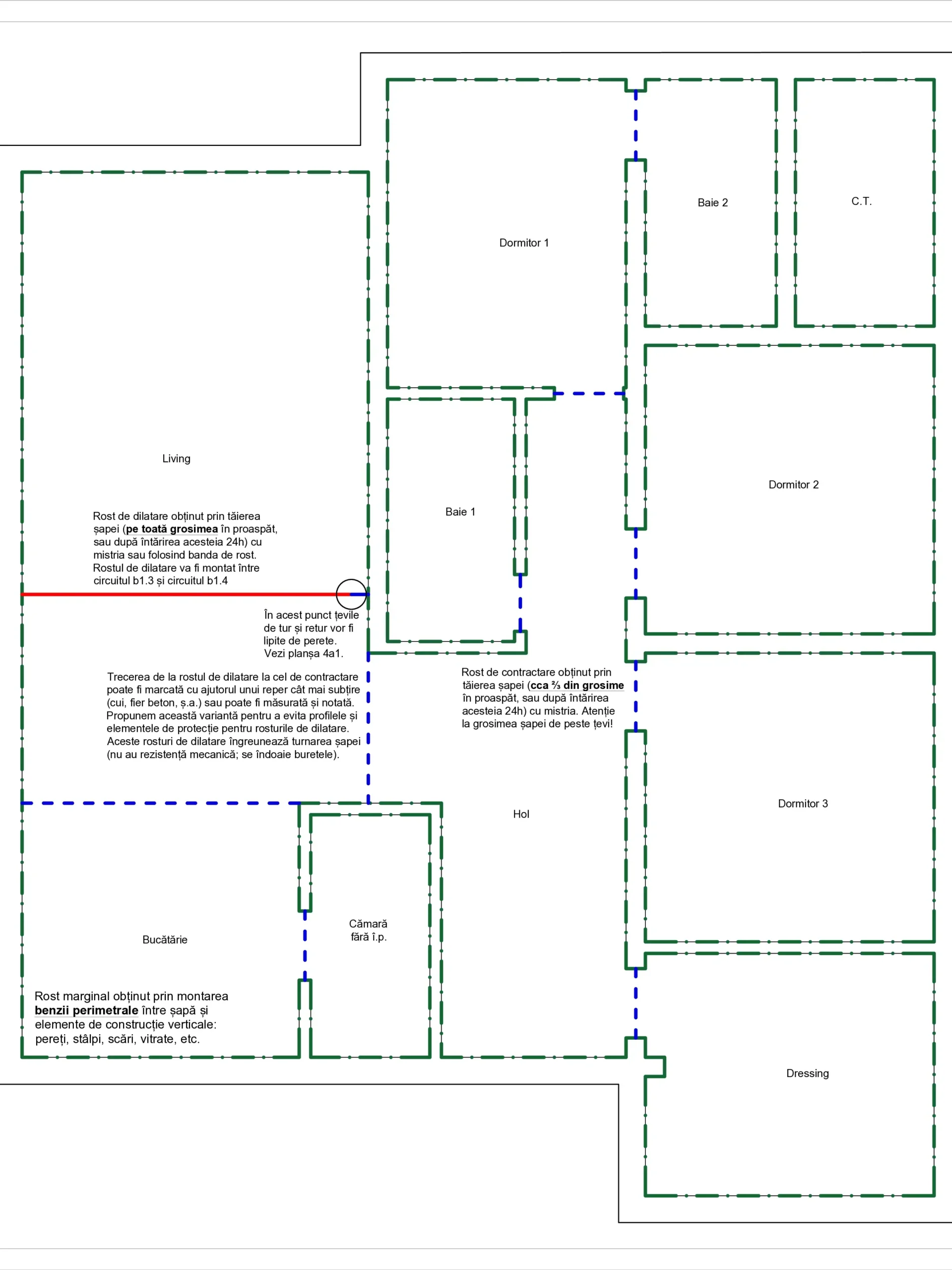

Să clarificăm cele 4 tipuri de rosturi și când ai cu adevărat nevoie de ele:

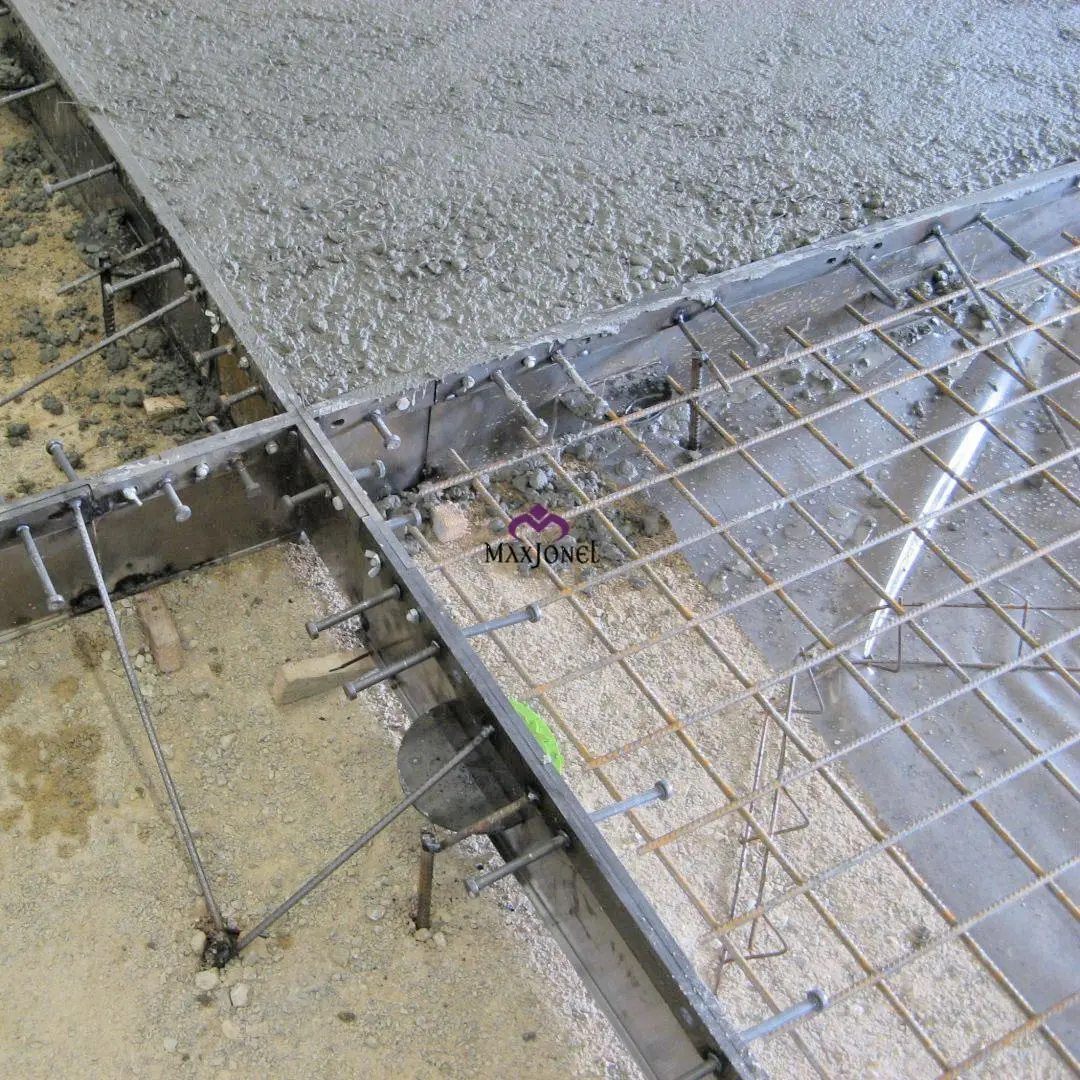

① Rostul structural (nu e treaba instalatorului)

Acest rost vine direct din proiectul de rezistență al clădirii.
- Unde? Dacă placa de beton a casei are un rost structural (o tăietură care desparte două zone ale clădirii), acel rost trebuie continuat identic și în șapă.
- Cum? Constructorul este cel care respectă proiectul de structură. Noi doar nu îl acoperim.
② Rostul marginal (perimetral)

Acesta desparte șapa de elementele verticale (pereți, stâlpi, scări).
- Mitul izolării termiceTERMICE = instalații termice (încălzire și răcire): Lumea crede că banda perimetrală izolează termic șapa de perete. Fals. O fâșie de spumă de 4-5 mm izolează fix zero. Dimpotrivă, un pic de transfer termic prin conducție către perete ajută inerția casei. Rolul benzii este strict să facă rostul care preia dilatările mecanice ale șapei.
- Cum se face? Se montează bandă perimetrală (polietilenă expandată de min. 4 mm grosime) pe tot conturul camerei. Ideal, banda se așază peste polistiren. Astfel, banda și polistirenul formează o „cuvă” etanșă în care se toarnă șapa flotantă.
🔐Poze rosturi marginale (acces beneficiari Sibo)

③ Rostul de contractare (fisura controlată)

Când se usucă (elimină apa), betonul se strânge și își reduce volumul. Rostul de contractare forțează șapa să crape drept, unde vrei tu, nu haotic prin mijlocul camerei.
- Unde? În golurile de uși și la șape cu suprafețe mai mari de 25 m².
- Cum se face? Fără profile! Prin simpla tăiere cu mistria a cca. ⅔ din grosimea șapei, cât materialul este încă proaspăt (sau tăiată cu flexul a doua zi).
- Atenție: Nu confundați contracția (uscarea) cu dilatarea (încălzirea).
🔐Poze rosturi de contractare (acces beneficiari Sibo)
④ Rostul de dilatare (elefantul din cameră)

Acesta preia dilatarea termică a șapei când bagi apă caldă în țevi. În sistemele Sibotherm, cu adaptare meteo continuă (fără șocuri termice ON/OFF), apa variază lent între 23°C și 33°C. Dilatările sunt infime, deci rosturile de dilatare sunt adesea inutile fizic, dar „obligatorii” pe hârtie.
Când e OBLIGATORIU să faci rost de dilatare (conform normelor):
- Camere cu suprafața > 40 m².
- Camere cu diagonala > 10 metri (de ex: un living de 8×6 m. 10² = 8² + 6², numere pitagorice, ¯\(°_o)/¯ pfui, mai ținem minte?).
- Holuri foarte lungi sau încăperi disproporționate (Lungime > 2 × lățimea).
- Camere cu forme neregulate: L, U, Z (șapa riscă să se fisureze la colțul interior).
Când NU ai nevoie de rost de dilatare:
- În ușile camerelor proporționate (ex. un dormitor de 5×3 metri).
- Încăperi cu diagonala sub 10 metri sau suprafața sub 40 m².
Cum se face corect?

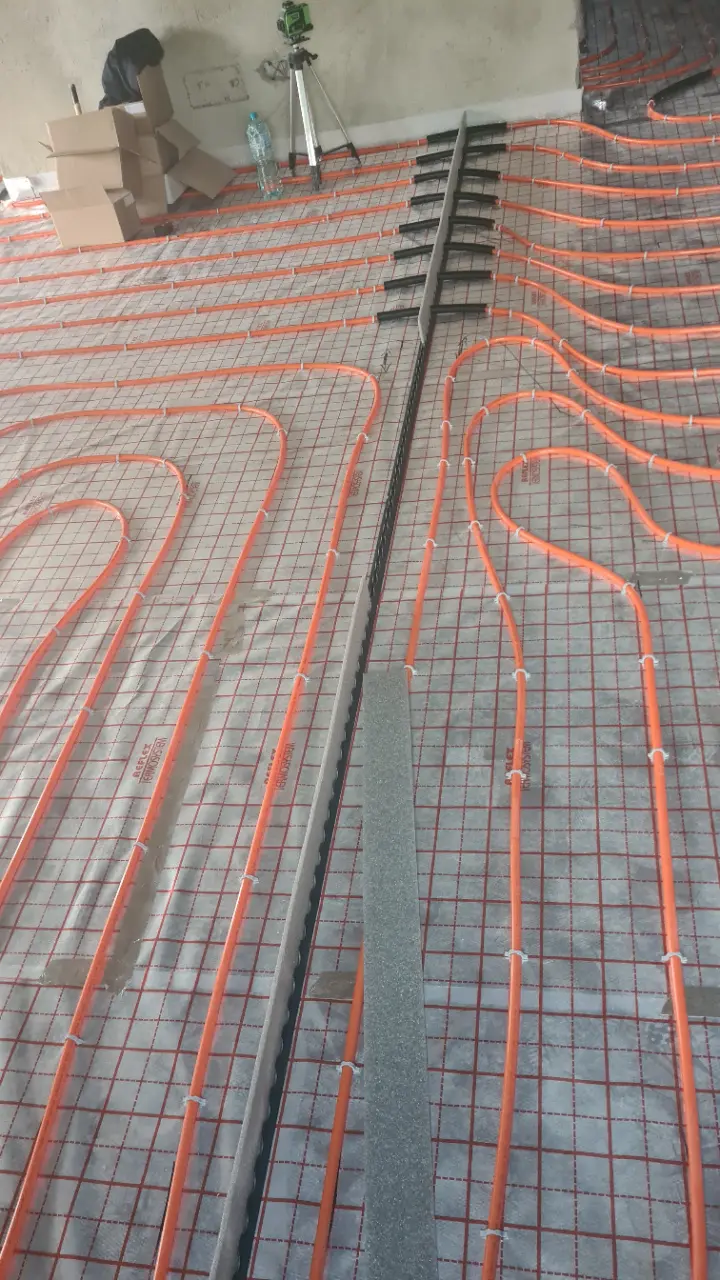

Se taie șapa pe toată grosimea ei. Pe cât posibil, rosturile de dilatare se fac paralel cu țevile, fix între bucle, ca să nu le intersecteze. Dacă o țeavă trebuie să străpungă un rost de dilatare, acea porțiune de țeavă va fi protejată într-un tub (copex/tub riflat) de cca 30 cm lungime.
Concluzia noastră de pe șantier: Deși uneori proiectăm la limita de jos a normelor pentru a evita secționarea inutilă a finisajelor, din 2005 și până azi, nu am avut absolut nicio șapă, nicio gresie și niciun parchet compromise. Execuția curată și adaptarea meteo rezolvă 99,99% din probleme.
🔐Poze rosturi de dilatare (acces beneficiari Sibo)

Dilatări perpendiculare

Dilatări paralele
